Das Kreuz mit der Ungewissheit

16.09.2018 von Alexander Stirn Reportage

Einleitung

Seit Jahren geht es darum, Morsleben sicher stillzulegen. Eine Reportage über Probleme und Unsicherheiten.

Bei großen Infrastrukturprojekten müssen immer auch Risiken mitgedacht werden. Das macht die Planung extrem komplex. Nicht anders ist und war es in Morsleben. Seit Jahren beschäftigen sich Wissenschaftler über und unter Tage mit der Frage, wie das Endlager sicher stillgelegt werden kann.

Über den schwierigen Umgang mit Problemen und Unwägbarkeiten.

Von Alexander Stirn
Fotos: Christian Burkert


Ein Lichtkegel huscht über eine Betonwand. Über aufgemalte Zahlen und Muster, über gestopfte Löcher und frisch verputzte Stellen. Doch es ist nicht das, was Matthias Ranft sucht. Der Geologe sucht etwas anderes. Etwas, das es eigentlich nicht geben darf: einen Riss. Schließlich, nach langem Herumhantieren mit der Lampe, wird Ranft fündig. Kaum sichtbar zieht sich eine braune Kante über die Betonwand. Der Übeltäter.

Matthias Ranft, ein kleiner, drahtiger Geologe, ist Projektleiter für das Endlager Morsleben – und er steht vor einer großen Aufgabe: Nie zuvor ist ein Endlager für radioaktive Abfälle nach dem Atomrecht stillgelegt worden. Und nie zuvor hat sich jemand durch all die bürokratischen Vorgaben, durch den Widerstreit der Wissenschaftler, durch unberechenbaren Beton gekämpft. Denn Berg, Bürokratie und wissenschaftlicher Fortschritt, das hat die Vergangenheit gezeigt, sind immer für Überraschungen gut. Der Riss und seine Auswirkungen, so unbedeutend sie im Licht der Grubenlampe erscheinen mögen, sind dafür ein treffliches Beispiel: nicht unbedingt unsicher, aber mit gravierenden Folgen für die Planung und für das Projekt.

Es ist die alltägliche Zwickmühle: Wer ein gut hundert Jahre altes Bergwerk, in dessen Eingeweiden rund 37.000 Kubikmeter radioaktiver Abfall ruhen, stilllegen und endgültig verschließen will, muss in gewaltigen Maßstäben denken und dennoch auf kleinste Details achten. Dabei muss man die große Gefahr stets im Blick behalten: Wasser. Durch Verschiebungen im eigentlich dichten Salzgestein könnte die Flüssigkeit von oben in die Grube hineinlaufen. Vor allem aber könnte sie – dann radioaktiv belastet – wieder aus dem Berg hinausgedrückt werden. Gas, das bei der Korrosion von Müllfässern entsteht, könnte hierfür verantwortlich sein. Aber auch Hohlräume im Gestein, die durch Gebirgskräfte wie Schwämme ausgepresst werden, ihr Wasser ausspucken, das Grundwasser verschmutzen und die Umwelt bedrohen.


Personen in weißen Schutzanzügen auf einer Arbeitsbühne unter Tage
© Christian Burkert
Blick von einer Arbeitsbühne in einen Blindschacht auf der dritten Ebene. Hier wurde mithilfe eines Großversuchs untersucht, ob es möglich ist, ein Dichtelement für die Abdichtung der Schachtröhren herzustellen.

Deshalb steht Ranft mit seiner Grubenlampe vor dem meterhohen Betonwall und sucht den Riss. Die Wand, so imposant sie erscheinen mag, ist allerdings nur das sichtbare Ende eines 25 Meter langen Betonpfropfens, gegossen in einen Gang des ehemaligen Bergwerks, einen sogenannten Streckenstummel. Rund zwei Dutzend solcher Abdichtbauwerke (siehe Interview Seite 11) sollen künftig die kritischen Verbindungsgänge der Grube verstopfen – zusätzlich zu den natürlichen Salzbarrieren. Ein- und Ausbrüche von Wasser würden dadurch verhindert, zumindest aber verzögert.


Der Schlüssel zur Stilllegung heißt: ein plausibles Sicherheitskonzept

Um zu testen, wie gut das klappt, steht der Beton unter immensem Druck. Mit 7 Bar presst eine Pumpe Salzlösung gegen die Rückwand des Pfropfens. Trotzdem verschwindet pro Tag lediglich ein halbes Schnapsglas voller Flüssigkeit im Beton oder am Beton vorbei – ein Zehntel des vorherberechneten Werts. „Nur, das nützt alles nichts“, sagt Ranft. Denn das Experiment, so dicht es auch hält, ist gescheitert: „Wir haben vorhergesagt, dass der Beton keine Risse haben wird“, ergänzt Ranft. „Folglich stimmt unsere Prognose, unser Modell zum Verhalten des Bauwerks nicht mehr zu hundert Prozent.“

Und das darf nicht sein. Denn Modelle sind eine der wichtigsten Währungen, wenn es um die Stilllegung eines Endlagers geht. Niemand kann und will die ganze Grube auffüllen, verschließen, Zehntausende Jahre warten und dann schauen, ob Berg und Technik dichthalten. Deshalb modellieren die Planer den geologischen Aufbau des Bergwerks, die Gebirgsmechanik, die künftigen Veränderungen unter und über der Oberfläche, das Verhalten sämtlicher Materialien, die sich in der Grube befinden und die zur Stabilisierung oder Abdichtung hineinkommen sollen. All das ist zwar mit Ungewissheiten, mit Unschärfen verbunden, aber auch die lassen sich in Zahlen fassen.

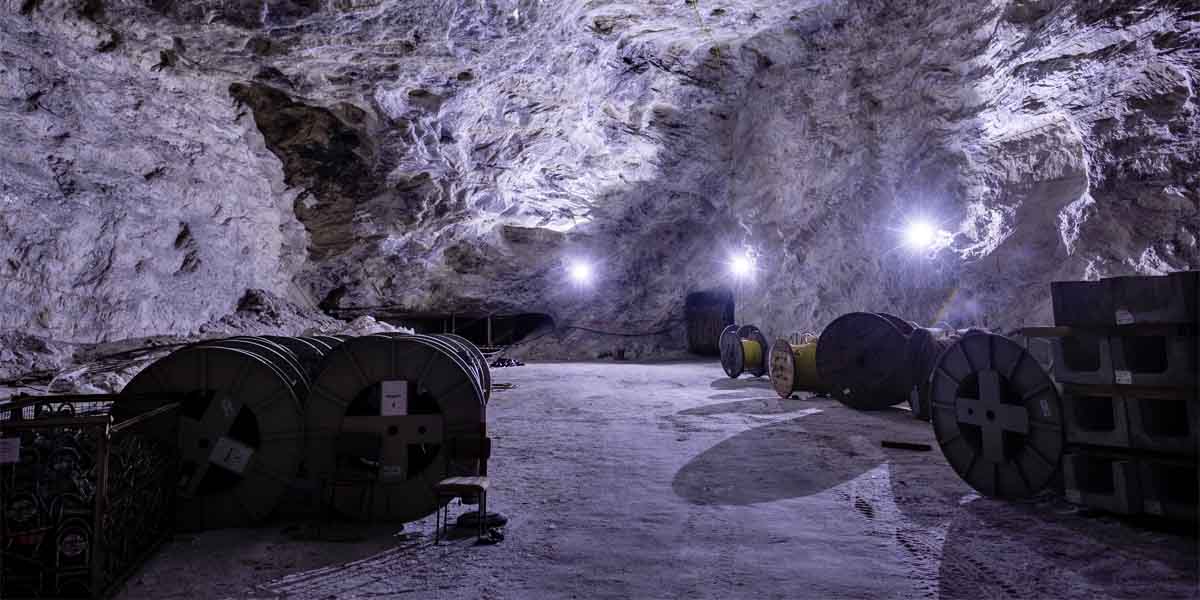

Kabeltrommeln in einem beleuchteten Bereich mit Gesteinswänden
© Christian Burkert
Ein beleuchteter Steinsalzabbau auf der dritten Ebene im Schacht Bartensleben

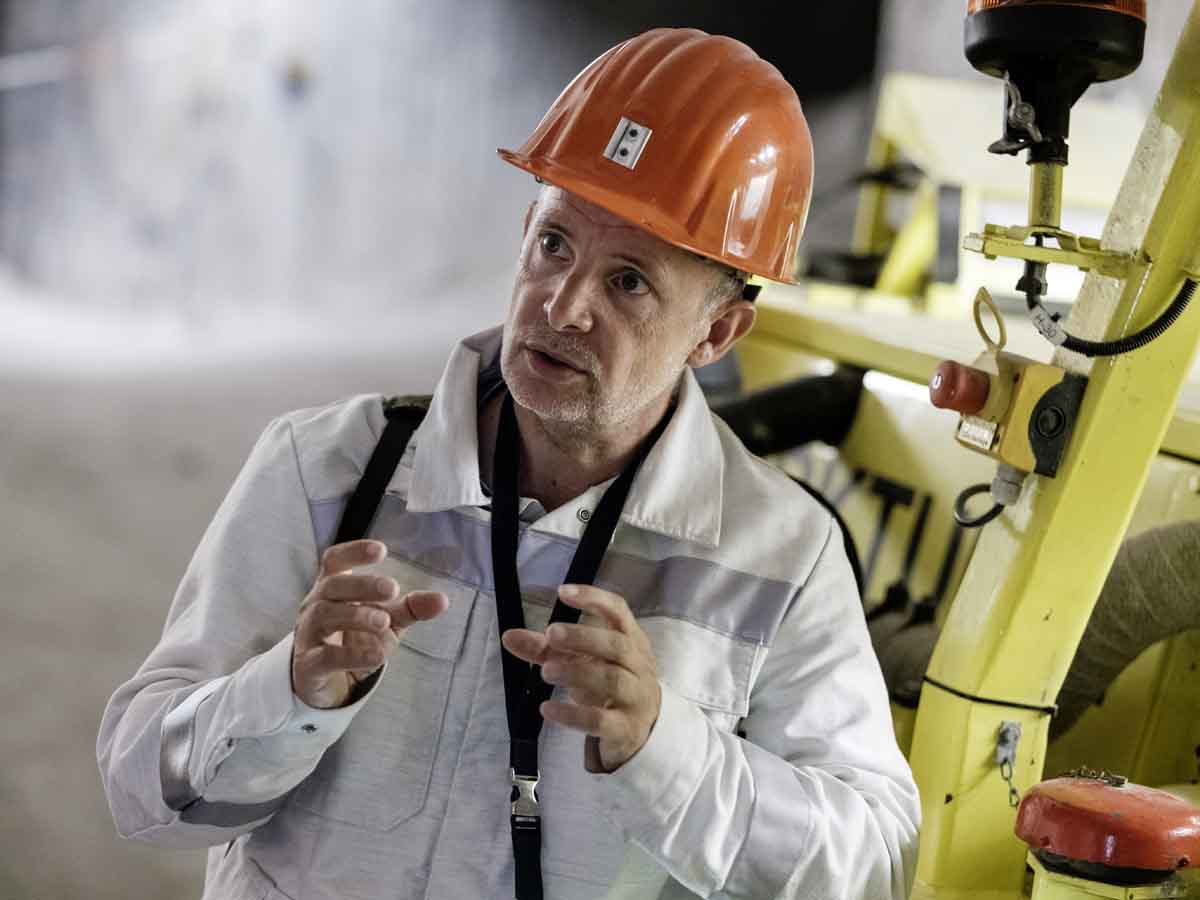

Porträtbild Matthias Ranft
© Christian Burkert
Mann mit Verantwortung: Matthias Ranft ist Geologe und BGE-Projektleiter für das Endlager Morsleben. Seit Jahren beschäftigt er sich damit, wie das alte Bergwerk sicher zu verschließen ist

Dennoch reicht das nicht. Die Planer brauchen nicht nur ein plausibles Stilllegungskonzept, sie müssen auch überzeugend nachweisen können, dass dieses Konzept sicher ist – mit Gedankenmodellen, mit Berechnungen, mit Experimenten. Klappen die Versuche, wie in einem anderen Experiment, bei dem ein vertikaler Schacht mit Asphalt und Schotter erfolgreich abgedichtet worden ist, wird das Ergebnis in einer Handvoll Aktenordnern abgelegt. Klappen sie nicht, heißt es im Extremfall: „Zurück auf Los, erneut überlegen, planen, rechnen“, so Ranft. „Und das nicht, weil wir ein Problem mit der Sicherheit haben, sondern weil unser Konzept, mit dem wir die Sicherheit nachweisen, nicht mehr funktioniert, unser Schlüssel zur Stilllegung.“


Die Unterschiede sind subtil und nicht immer einfach zu vermitteln. Oft wurde das gar nicht erst versucht, wie die Bürgerinitiative Morsleben bemängelt, die das Projekt seit mehr als 25 Jahren kritisch begleitet. „Wir brauchen endlich mehr Transparenz zu den Grundlagen, den Verfahren und den Arbeiten vor Ort“, fordert Sprecher Andreas Fox. Die Grube macht es den Planern allerdings auch nicht leicht. Wer sich – 380 Meter unter der Grasnarbe – zu Betriebsführer Rainer Jonek ins Auto setzt, hat im Gewirr der Gänge innerhalb kürzester Zeit die Orientierung verloren. Manche Durchlässe sind kaum größer als Joneks weißer Geländewagen. Doch dann öffnen sie sich plötzlich zu immensen Höhlen. Insbesondere der Zentralteil der Grube ist durch die unzähligen Hohlräume geschwächt. Alles in allem klafften durch den ehemaligen Kali- und Salzbergbau Lücken von knapp neun Millionen Kubikmetern. Drei Viertel des heute noch offenen Hohlraums müssen im Zuge der Stilllegung mit Beton gefüllt werden – um das Endlager zu stabilisieren, um Risse im Salzgestein oder den darüberliegenden Schichten zu verhindern, um die Grube weiterhin berechenbar zu machen. „In einer idealen Welt“, sagt Ranft, „würde ich mir ein Bergwerk mit weniger Hohlraumvolumen wünschen: ein einfacheres System mit einem besser zu prognostizierenden Verhalten.“ Doch ideal ist hier gar nichts.

Immer wieder taucht bei der Fahrt durch die Grube ein anderes Gestein auf: Anhydrit, Gips ohne Wasser. Im Gegensatz zum Salz, das unter Druck fließt und Hohlräume verschließt, ist Anhydrit spröde. Er neigt zu Rissen, was ihn zum natürlichen Feind jeder Abdichtung macht. Quellender Beton sollte dieses Problem lösen. Er funktionierte in der Theorie, im Labor, im kleinen Maßstab. Bei einem realen Experiment in der Grube Bleicherode, knapp 100 Kilometer entfernt, hat das „Zauberzeug“, wie Ranft den Baustoff nennt, allerdings versagt. Nun steht der Projektleiter mit leeren Händen da.

Porträtbild Andreas Fox
© Christian Burkert
Morsleben ist kein Forschungsbergwerk“, sagt Andreas Fox, Sprecher der Bürgerinitiative. Für ihn bedeutet das auch, dass nicht noch weitere Möglichkeiten für die Stilllegung untersucht werden, da das zu viel Zeit kosten würde

Die Bürgerinitiativen fordern einen Schlussstrich in Morsleben

Für die Bürgerinitiative Morsleben ist das zu viel der Ungewissheit. „Es ist an der Zeit, den Ansatz aufzugeben und ohne Verschluss im Anhydrit auszukommen“, fordert Sprecher Fox. Notfalls müssten die dahinter gelagerten Abfälle zurückgeholt werden. „Das Ziel, in absehbarer Zeit eine Lösung für die Stilllegung zu finden, verträgt sich nicht damit, weiter mit Alternativen herumzuspielen, die sich in vielen Jahren womöglich erneut als untauglich erweisen“, sagt Andreas Fox. „Morsleben ist kein Forschungsbergwerk.“

So schnell will Ranft, der das Projekt seit 2015 leitet, den noch nicht aufgeben. Zwei unterschiedliche Betonarten – der eine vermischt Salz mit Zement, der andere mit Magnesiumoxid – und zwei unterschiedliche Verfahren – Spritzen und Gießen – werden derzeit untersucht. „Anders als in der Vergangenheit, als nur eine Variante durchgeplant wurde, werden wir dadurch unser Planungsrisiko minimieren“, sagt Ranft. Ohne weitere Großversuche, sowohl im Anhydrit als auch im Salz, werde es dennoch nicht gehen.

Das aber kostet Zeit. Und Zeit hat Ranft eigentlich nicht. Schon einmal wurden die Planer von den Ereignissen überrollt: 2014 sollte die Stilllegung ursprünglich beginnen; die Pläne lagen bereits aus. Vorher tauchten allerdings neue wissenschaftliche Erkenntnisse auf. Die Entsorgungskommission, ein Expertengremium des Bundesumweltministeriums, empfahl Ergänzungen und Korrekturen – unter anderem zur simulierten Ausbreitung von Flüssigkeiten im Endlager. Gemessen am fortschreitenden Stand von Wissenschaft und Technik wäre das Modell, so die Kritik, zu einfach gerechnet.

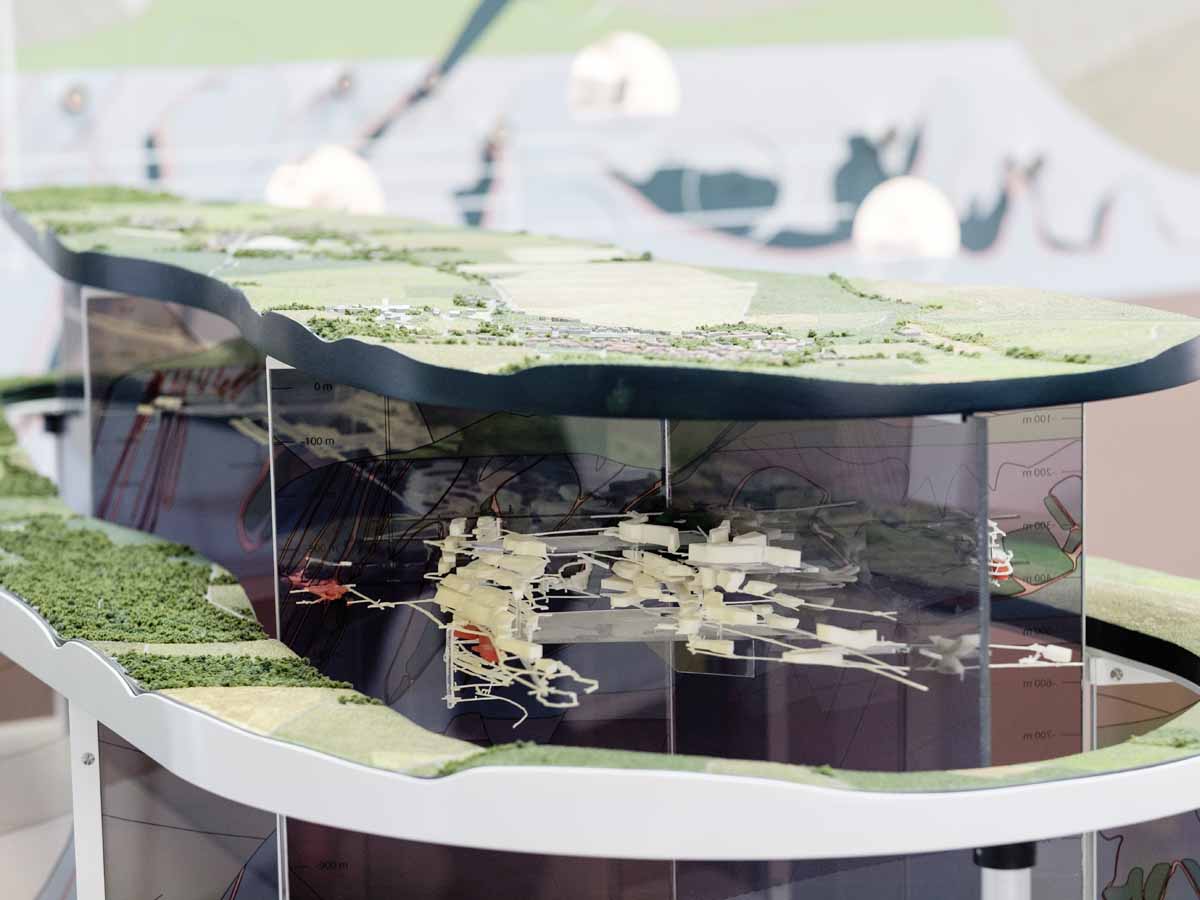

3D-Modell des Bergwerks Morsleben
© Christian Burkert
In der Infostelle Morsleben kann man an einem Modell sehr gut die Lage des Bergwerks erkennen

Auf einen Schlag waren die Simulationen obsolet. Wie bei einem Dosenstapel im Supermarkt, bei dem alles von allem abhängt, hatte jemand eine der unteren Konserven herausgezogen. Das Konzept krachte teilweise zusammen. Die Gefahr besteht auch in Zukunft; niemand kann sagen, was der Wissenschaft als Nächstes einfallen wird. „Für uns bedeutet das: Wir müssen im Genehmigungsverfahren schneller sein als die sich dynamisch fortentwickelnden Anforderungen an die Nachweisführung, und wir müssen im Idealfall selbst mitforschen, um immer aktuell zu sein“, sagt Matthias Ranft. „Das ist uns in der Vergangenheit nicht ausreichend gelungen.“

Immerhin: Inzwischen gibt es – allen Ungewissheiten zum Trotz – einen neuen Zeitplan. 2026 wollen die Planer die letzten relevanten Unterlagen fertigstellen. 2028, Ranft wird dann 66 Jahre alt sein und kurz vor der Rente stehen, sollen die Behörden die Stilllegung genehmigen. Der Plan ist zwar mit fast so vielen Unwägbarkeiten behaftet wie die geologische Entwicklung des Endlagers in einer Million Jahren, die im Projekt natürlich modelliert worden ist. Matthias Ranft findet es aber wichtig, zumindest eine Zahl, ein Ziel zu haben. „Zum Ankommen gehört ein Ziel“, sagt Ranft, der Rennradfahrer. „Und zum Ziel gehört – zumindest im Management – ein Termin.“


Der Autor

Alexander Stirn

Alexander Stirn arbeitet als freier Wissenschaftsjournalist in München und widmet sich sonst eher überirdischen Dingen: Themen aus der Luft- und Raumfahrt. Für den Physiker, der unter anderem für die „Süddeutsche Zeitung“ und die „Zeit“ schreibt, war es der erste Auftrag unter Tage.
